הערות מכון הבקרה על אקוסטיקה: חמש ההערות הנפוצות ואיך מונעים אותן

מאז שמכוני הבקרה נכנסו לתהליך הרישוי, האקוסטיקה של הפרויקט נבדקת פעמיים: בבקרת התכן, לפני תחילת הביצוע, ובבקרת הביצוע, במהלכו. ליזם זה אומר דבר אחד: הערה של מכון הבקרה היא זמן. סבב הערות יכול לעכב את תחילת הביצוע בשבועות, ורוב ההערות ניתנות למניעה.
מה נבדק

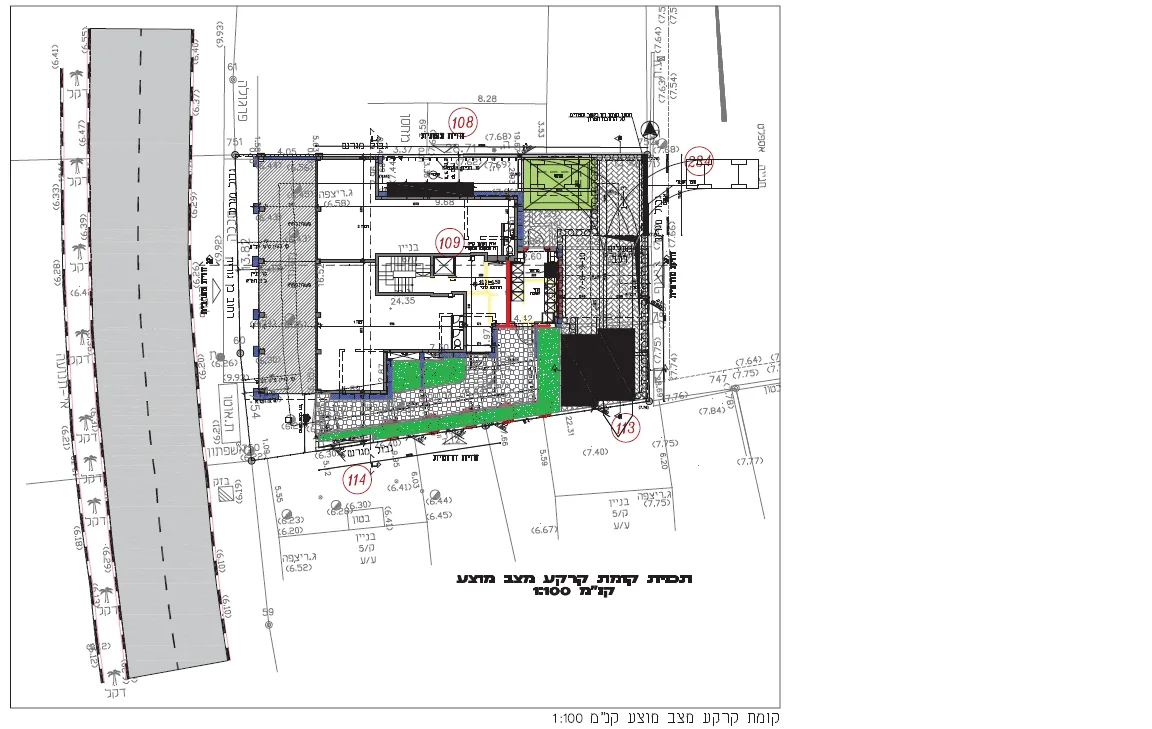

בבקרת התכן מכון הבקרה קורא את הנספח האקוסטי ואת המפרט ובודק שיש דרישה ברורה לכל רכיב שהתקן מתייחס אליו: קירות ותקרות בין דירות ובין דירה לחללים משותפים, רצפות צפות, מכללי דלתות כניסה, פירי מעליות, מתקני תברואה ומערכות הבניין, וכן המעטפת מול רעש התחבורה. בבקרת הביצוע הוא בודק שהפרטים יושמו ושהמוצרים שהותקנו הם אלה שנדרשו.
חמש ההערות שחוזרות
1. חסרים ערכי בידוד לרכיבים
המפרט אומר "קיר אקוסטי" בלי לומר איזה ערך בידוד נדרש ולפי איזה תקן. מכון הבקרה רוצה מספר לכל רכיב, עם הפניה לסעיף בת״י 1004.
2. פרטים לא ברורים לרצפות צפות
רצפה צפה נכשלת בפינות: במפגש עם הקיר, בפינת הצנרת ובמפתן הדלת. בלי פרט שמראה את הניתוק ההיקפי ואת השכבות, ההערה מגיעה.
3. מעברי צנרת ופירים בלי טיפול
צנרת שעוברת בקיר בין דירות, פיר אינסטלציה צמוד לחדר שינה, או תעלת מיזוג שחוצה מחיצה אקוסטית. נדרש פרט אטימה ודרישה לבידוד הפיר.
4. אין דרישות למערכות
משאבות, גנרטור, מעליות ויחידות מיזוג מופיעים בתוכניות המערכות, אבל בלי ערכי רעש ורעידות מותרים ובלי דרישות לבסיסים ולחיבורים. מכון הבקרה מבקש לוח דרישות למערכות שמצורף למפרטי המיזוג והאינסטלציה.
5. מסמכים בלי בקרת מהדורות
נספח מגרסה אחת, מפרט מגרסה אחרת, ותוכניות ששונו בינתיים. כשלא ברור לפי איזו מהדורה הקבלן עובד, ההערה היא על הסדר ולא על האקוסטיקה, אבל היא מעכבת בדיוק אותו דבר.
איך עוברים בסבב אחד
מפרט שעונה לכל רכיב על שלוש שאלות: מה הדרישה (הערך והתקן), איך מבצעים (החומר, העובי, הפרט) ואיך מוכיחים (תעודת ספק או בדיקת מעבדה). מבנה אחיד עם סעיפים ממוספרים וטבלאות, שמכוני הבקרה מכירים. וכשהערה בכל זאת מגיעה, מענה בכתב ומהדורה מעודכנת, לא דיון בטלפון. על המפרט האקוסטי, ועל הליווי מול מכון הבקרה.
